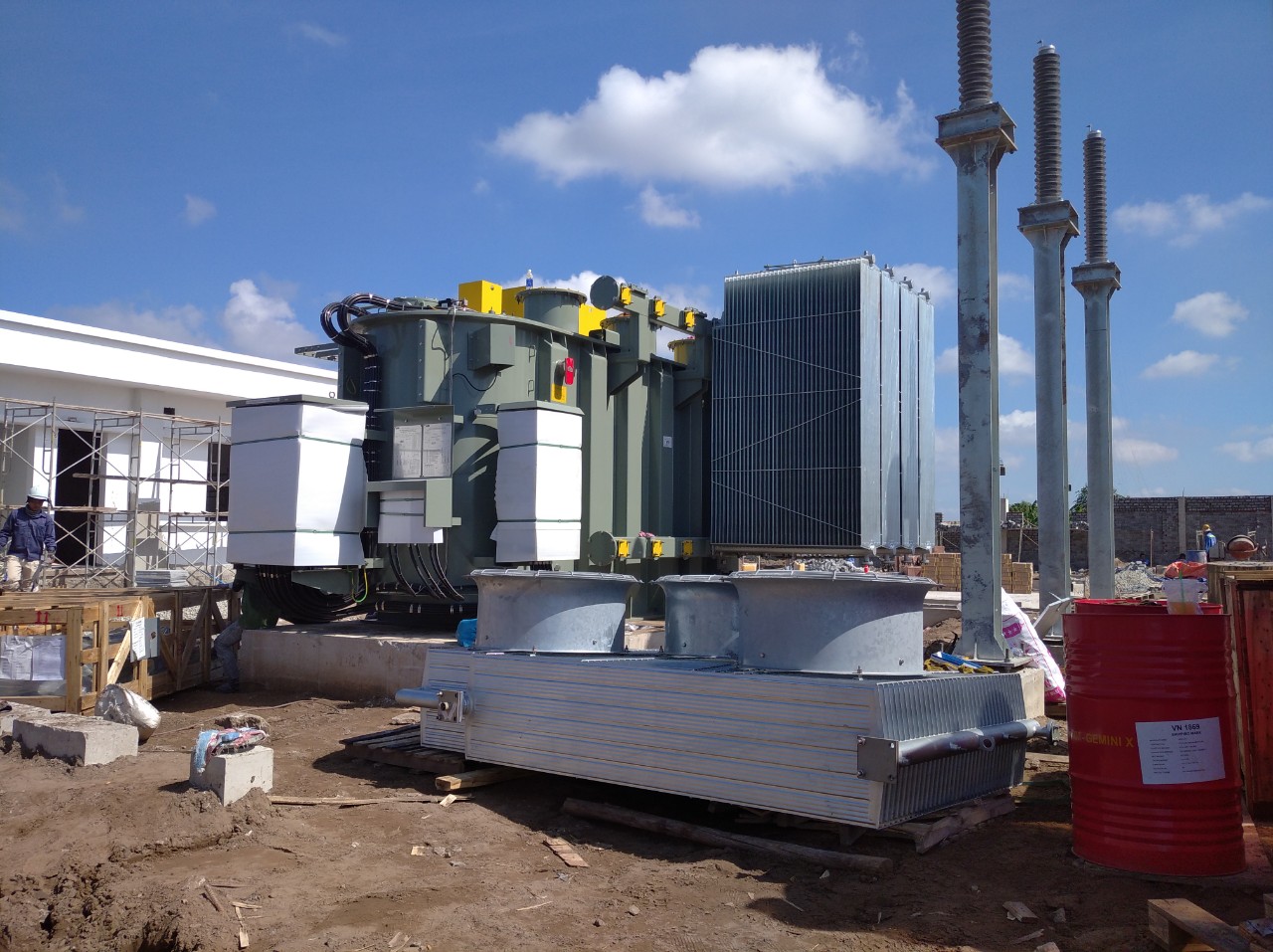

2021年6月15日,由中国能建规划设计集团咨询公司总承包建设的越南VPL 30MW海上风电项目主变压器安装就位。主变压器的制造、运输和安装是整个项目工期的关键环节,项目部战疫情、早准备、细安排,对涉及主变的设备采购、生产制造、出厂检验和运输等各个环节制定了周密的工期和质量控制计划,设备制造过程中多次派技术人员赴现场或远程监造,因河内疫情严重,通过远程视频系统完成了设备出厂检验,最后克服疫情和当地运输条件恶劣的不利条件,历时14天圆满完成此次运输任务。
目前升压站部分的主体土建施工已经全部结束,此次主变压器的安装就位标志着升压站将全面进入电气设备安装、调试阶段,为6月底升压站完成整体调试,具备带电条件打下了坚实基础。
